Risse, Abplatzungen und Durchfeuchtungen hatten das Baudenkmal in einen kritischen Zustand versetzt. Das Landesamt plante 2018 die Komplettsanierung mit einem Budget von 3,3 Millionen Euro aus dem Sonderprogramm „Erhaltung Staatsstraßen“. Die Arbeiten begannen im September 2023.
Systematischer Rückbau der historischen Konstruktion
Die Baufirma entfernte zunächst den kompletten Oberbau und räumte die ursprüngliche Verfüllung aus Steinen und Schotter aus den Gewölbebögen. Dies legte die historische Bogenkonstruktion frei und ermöglichte eine strukturelle Neuverfüllung.
Leichtbeton als statisches Schlüsselelement
Die Verfüllung der drei Gewölbebögen erfolgte mit 280 Kubikmetern Leichtbeton LC25/28D1,6. Der Baustoff enthält luftporendurchsetzte Blähtonkugeln, die bei vergleichbarer Druckfestigkeit eine deutlich geringere Rohdichte als Normbeton aufweisen. Dies reduziert die zusätzliche Last auf Bögen, Pfeiler und Widerlager erheblich.

Gegenüber einer konventionellen Betonverfüllung spart die Leichtbeton-Konstruktion rund 220 Tonnen Gewicht ein. Diese Gewichtsreduzierung verringert die Risiken für die Stabilität des historischen Tragwerks und verlängert dessen Lebensdauer. Das Unternehmen Olbernhauer Transportbeton in Neukirchen stellte den Baustoff her, Hundhausen-Bau Eisenach, Standort Erzgebirge, führte die Arbeiten aus.
Lagenweiser Einbau vom Flussniveau
Die Verfüllung erforderte ein spezielles Einbauverfahren. Um asymmetrische Lastaufnahmen und lokale Überlastungen der Gewölbe zu vermeiden, erfolgte der Einbau im Juli 2024 lagenweise von beiden Seiten des Flusses. Das Bauunternehmen errichtete dafür beidseitig Baustraßen aus aufgeständerten Straßenbauplatten, auf denen Bagger fahren konnten.

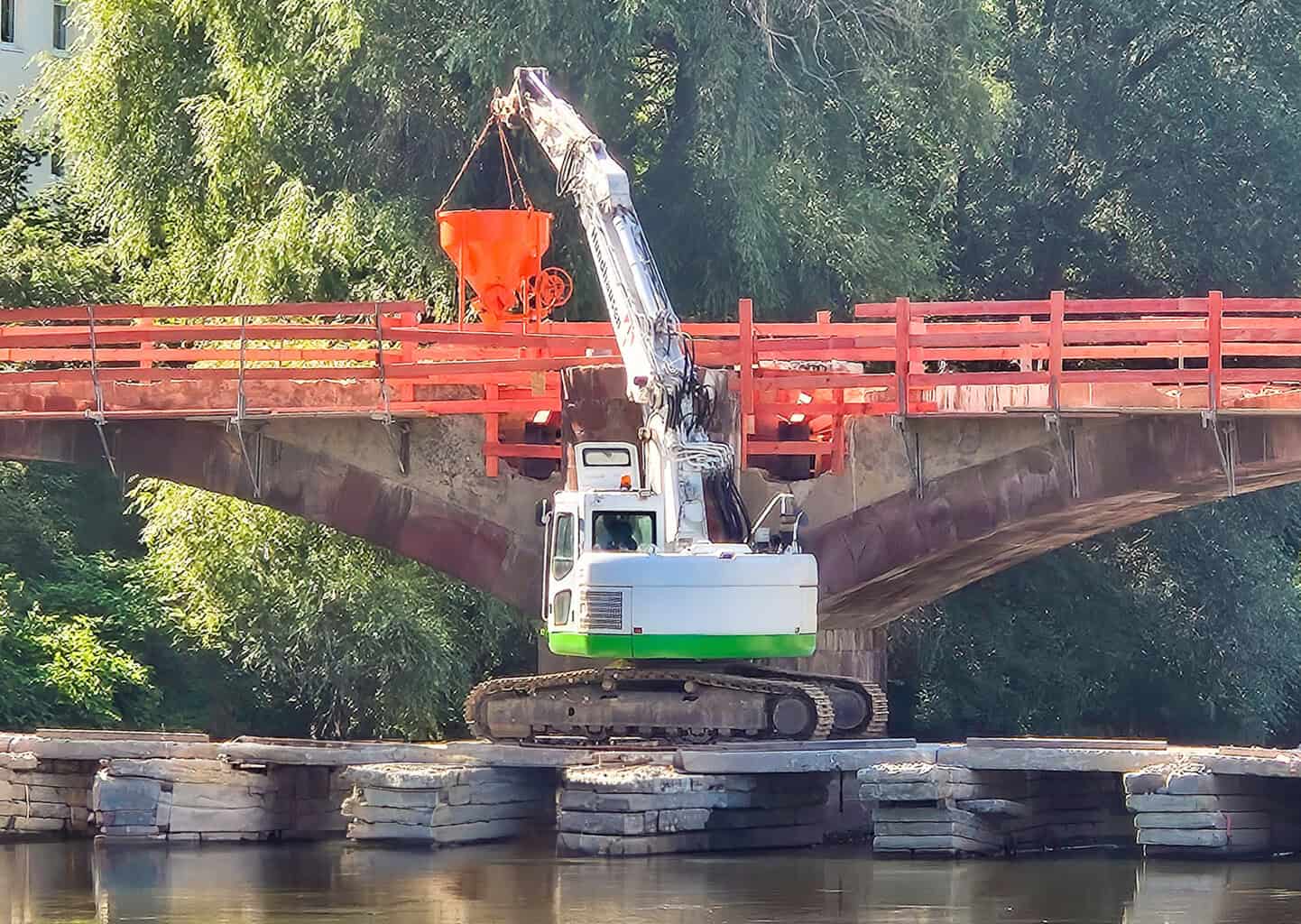

Die Maschinen befüllten Schüttkübel mit dem Leichtbeton und verteilten ihn gezielt auf die Bögen. Die Schüttung erreichte eine Stärke von bis zu knapp zwei Metern. Darauf folgten eine Gleitfolie, eine 30 Zentimeter starke Stahlbetonplatte und der Fahrbahnbelag. Diese Schichtenfolge bildet einen dauerhaften Verbund zwischen historischer Gewölbekonstruktion und neuem Oberbau.
Verbreiterung für kombinierten Fuß- und Radverkehr
Die Baumaßnahme umfasste auch eine verkehrstechnische Erweiterung. Die Brücke erhielt eine Breite von 9,80 Metern. Die Fahrbahn misst sechs Meter, zwei Kappen von jeweils 2,50 Metern Breite nehmen einen kombinierten Geh- und Radweg auf.
Das Bauunternehmen setzte die drei Stützwände instand, brachte Natursteinverblendungen an und bearbeitete Untersicht, Pfeiler und Widerlager. Nach Abschluss der Arbeiten bauten die Firmen die temporäre Behelfsbrücke rund hundert Meter flussabwärts sowie die Baustraßen zurück.
Verkehrsfreigabe nach 15 Monaten Bauzeit

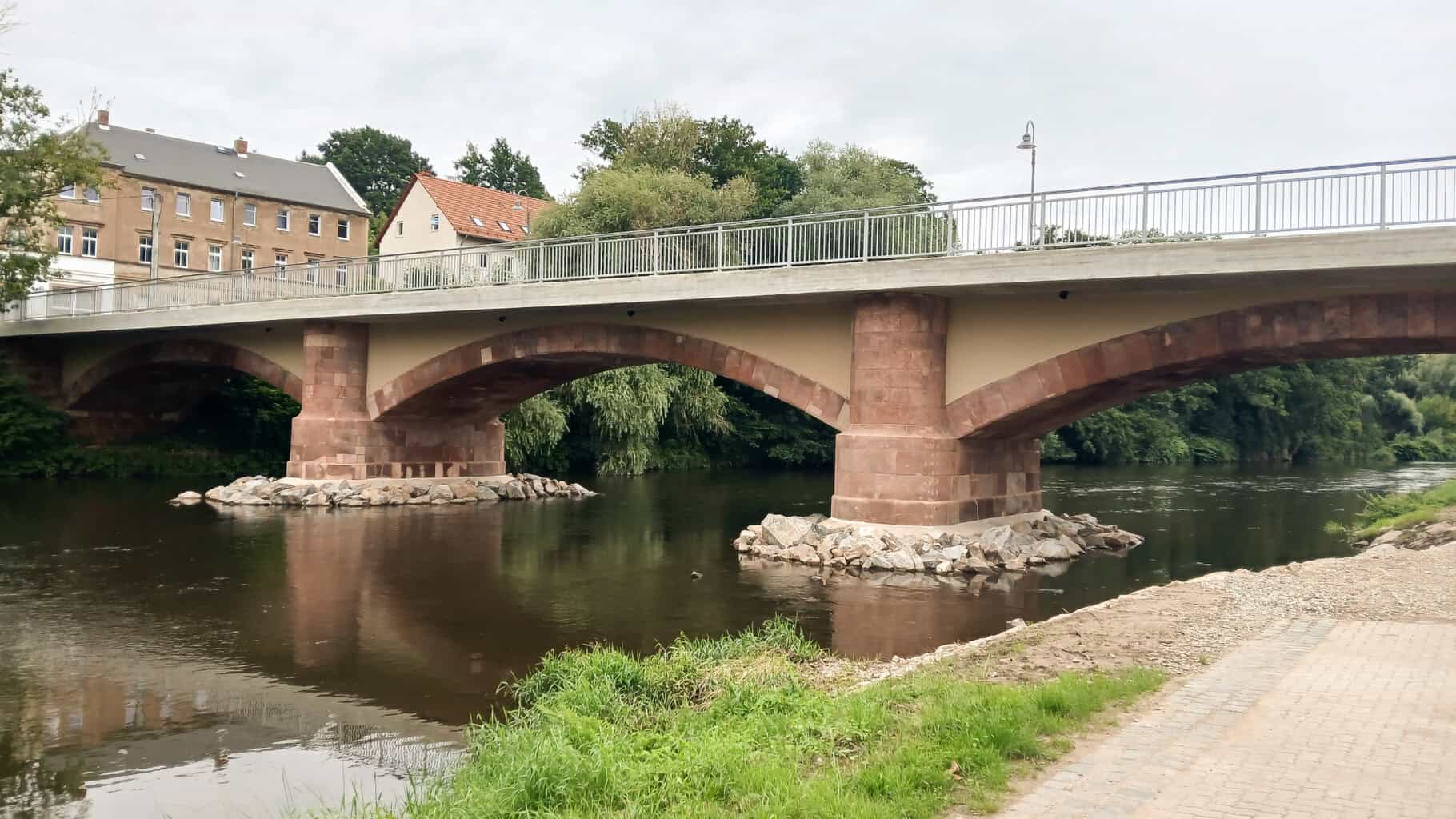

Die Brücke trägt seit Frühjahr 2025 wieder Verkehr. Mit der Fertigstellung der letzten Maßnahmen zum ersten August 2025 endete das Projekt nach knapp fünfzehn Monaten Bauzeit. Die Sanierung zeigt, wie sich Denkmalschutz und zeitgemäße Ingenieurtechnik verbinden lassen. Der Einsatz von Leichtbeton ermöglicht die Erhaltung der historischen Substanz bei gleichzeitiger Anpassung an heutige Verkehrslasten. (mb)
