Start » Ingenieurwesen » Infrastruktur
Die neue U‑Bahn‑Station Güterplatz der Frankfurter Linie U5 wird Schritt für Schritt sichtbar. © PORR
Die neue U‑Bahn‑Station Güterplatz der Frankfurter Linie U5 wird Schritt für Schritt sichtbar. © PORR

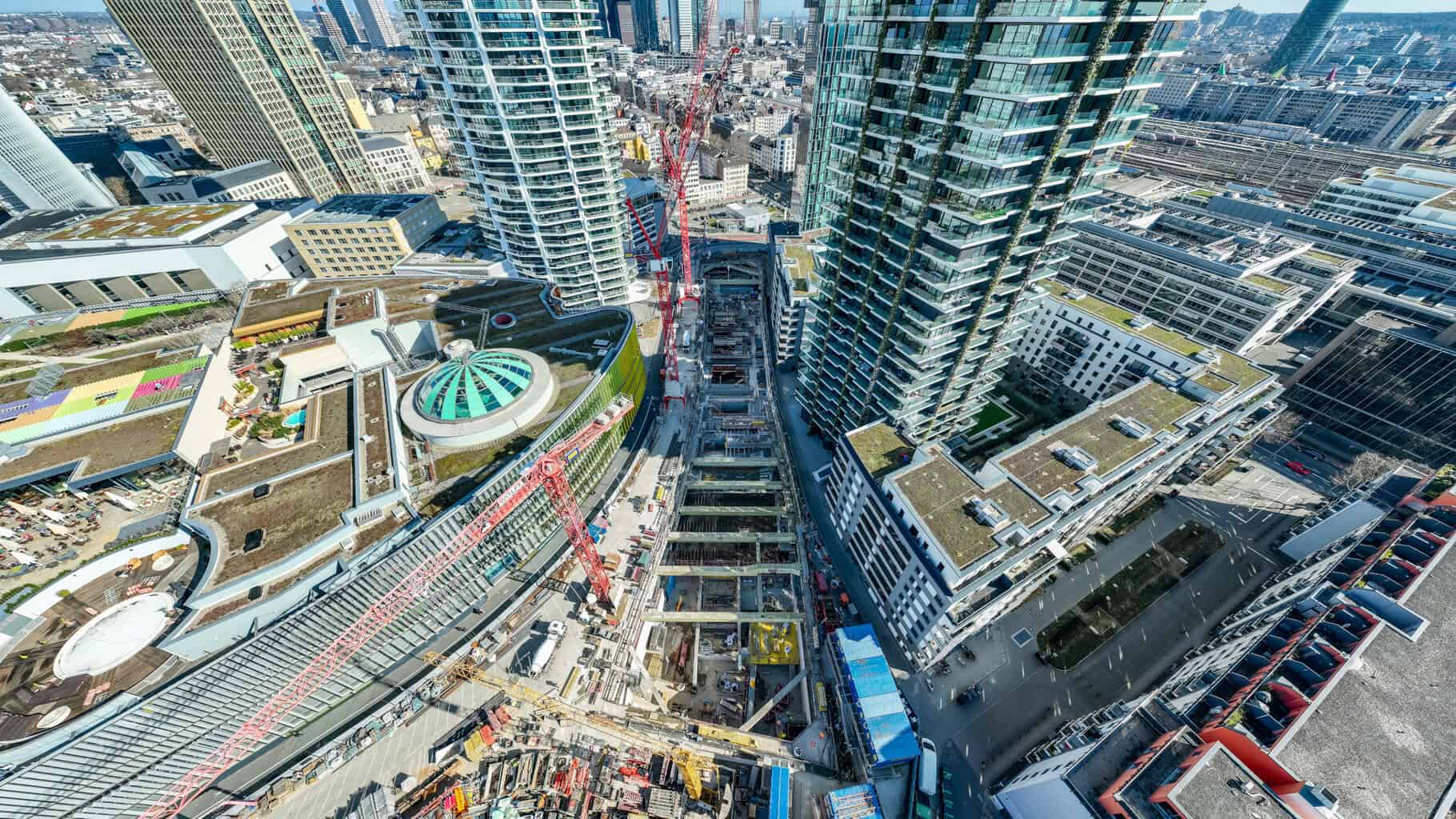

Europa-Allee in Frankfurt: U5-Station Güterplatz nimmt Gestalt an

Europa-Allee in Frankfurt: U5-Station Güterplatz nimmt Gestalt an

Europa-Allee in Frankfurt: U5-Station Güterplatz nimmt Gestalt an

Bis September 2026 soll Stationsdecke vollständig geschlossen sein

Bis September 2026 soll Stationsdecke vollständig geschlossen sein

Unter der Europa-Allee in Frankfurt nimmt die neue unterirdische U5-Station Güterplatz Gestalt an – bis September 2026 soll die Stationsdecke vollständig geschlossen sein. Das Team von PORR Ingenieurbau errichtete die Außenwände der Station weitgehend bis Februar 2026; die Gebäudehülle ist damit nahezu geschlossen. Auftraggeber ist die SBEV – Stadtbahn Entwicklung und Verkehrsinfrastrukturprojekte Frankfurt GmbH.

Unter der Europa-Allee in Frankfurt nimmt die neue unterirdische U5-Station Güterplatz Gestalt an – bis September 2026 soll die Stationsdecke vollständig geschlossen sein. Das Team von PORR Ingenieurbau errichtete die Außenwände der Station weitgehend bis Februar 2026; die Gebäudehülle ist damit nahezu geschlossen. Auftraggeber ist die SBEV – Stadtbahn Entwicklung und Verkehrsinfrastrukturprojekte Frankfurt GmbH.

Die neue U‑Bahn‑Station Güterplatz der Frankfurter Linie U5 wird Schritt für Schritt sichtbar. © PORR
Die neue U‑Bahn‑Station Güterplatz der Frankfurter Linie U5 wird Schritt für Schritt sichtbar. © PORR

Der Deckenrohbau schreitet zügig voran: Acht der insgesamt 14 Deckenabschnitte sind bereits betoniert. Im Bereich von Block 1 steht der nächste Betonageabschnitt unmittelbar bevor; bis Ende April soll dieser abgeschlossen sein. Damit wäre die Stationsdecke nahezu vollständig hergestellt. Lediglich im Bereich von Block 7 fehlen dann noch einzelne Abschnitte. Bis September 2026 sollen auch diese betoniert sein und die Decke damit vollständig schließen. Parallel entstehen in den Kopfbereichen der Station die Innenwände für zwei Technikbauwerke – ein komplexes Zusammenspiel zahlreicher Gewerke auf engstem Raum.

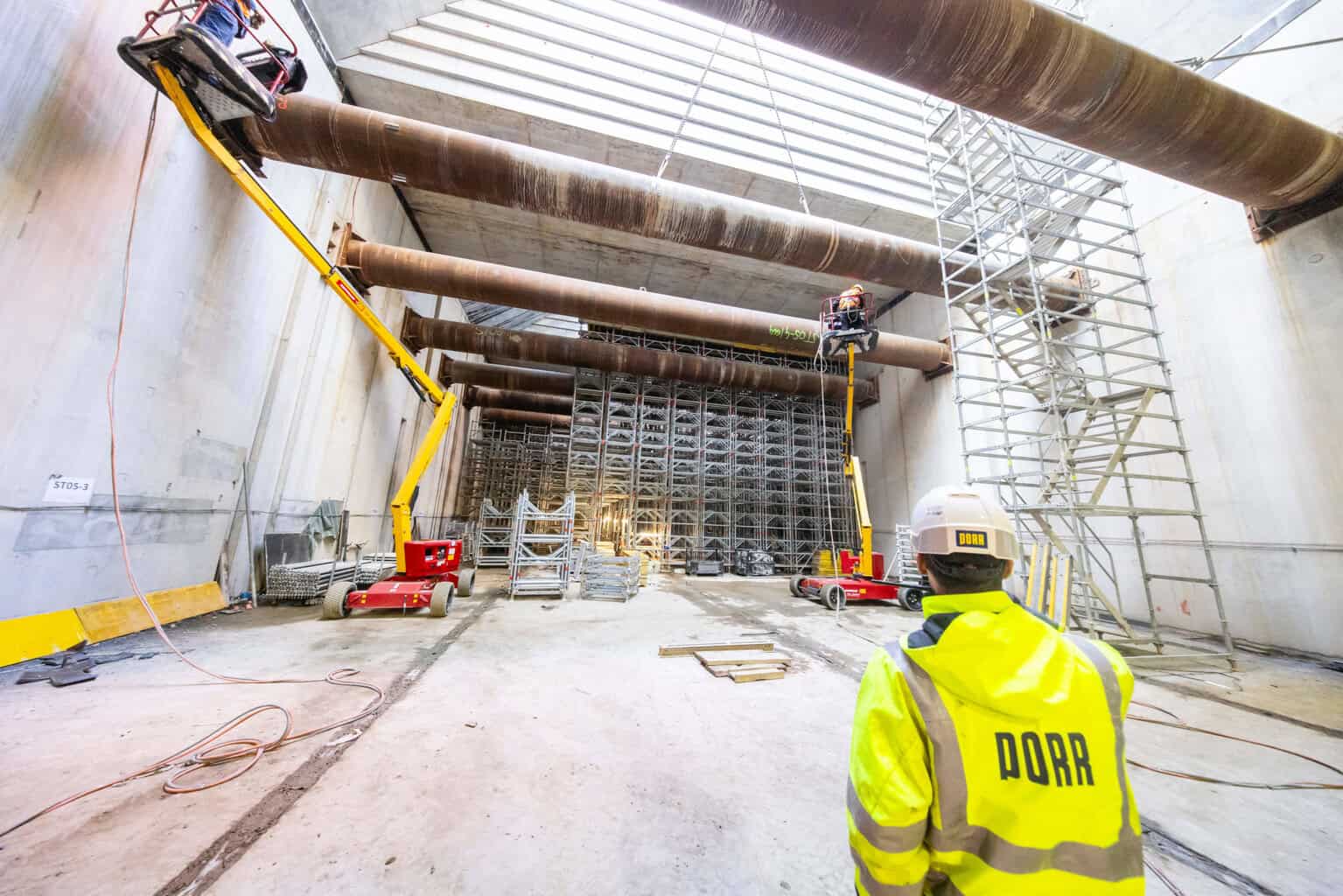

Acht von 14 Abschnitten der Stationsdecke sind bereits betoniert. © PORR
Acht von 14 Abschnitten der Stationsdecke sind bereits betoniert. © PORR

Rückbau der Baugrubenaussteifung

Mit dem Fortschritt des Rohbaus beginnt der schrittweise Rückbau der temporären Aussteifungskonstruktionen. Die Stahlbeton- und Stahlsteifen, die die Baugrube während der Arbeiten gegen Erd- und Wasserdruck gesichert haben, weichen nun nach und nach. Bereits zwölf von 26 Stahlbetonsteifen der ersten Lage sowie 21 von 50 Stahlsteifen entfernte das Bauteam; vier weitere folgen zeitnah. Jede demontierte Steife belegt, dass das Bauwerk die Lasten aus Erd- und Wasserdruck nun dauerhaft selbst aufnimmt.

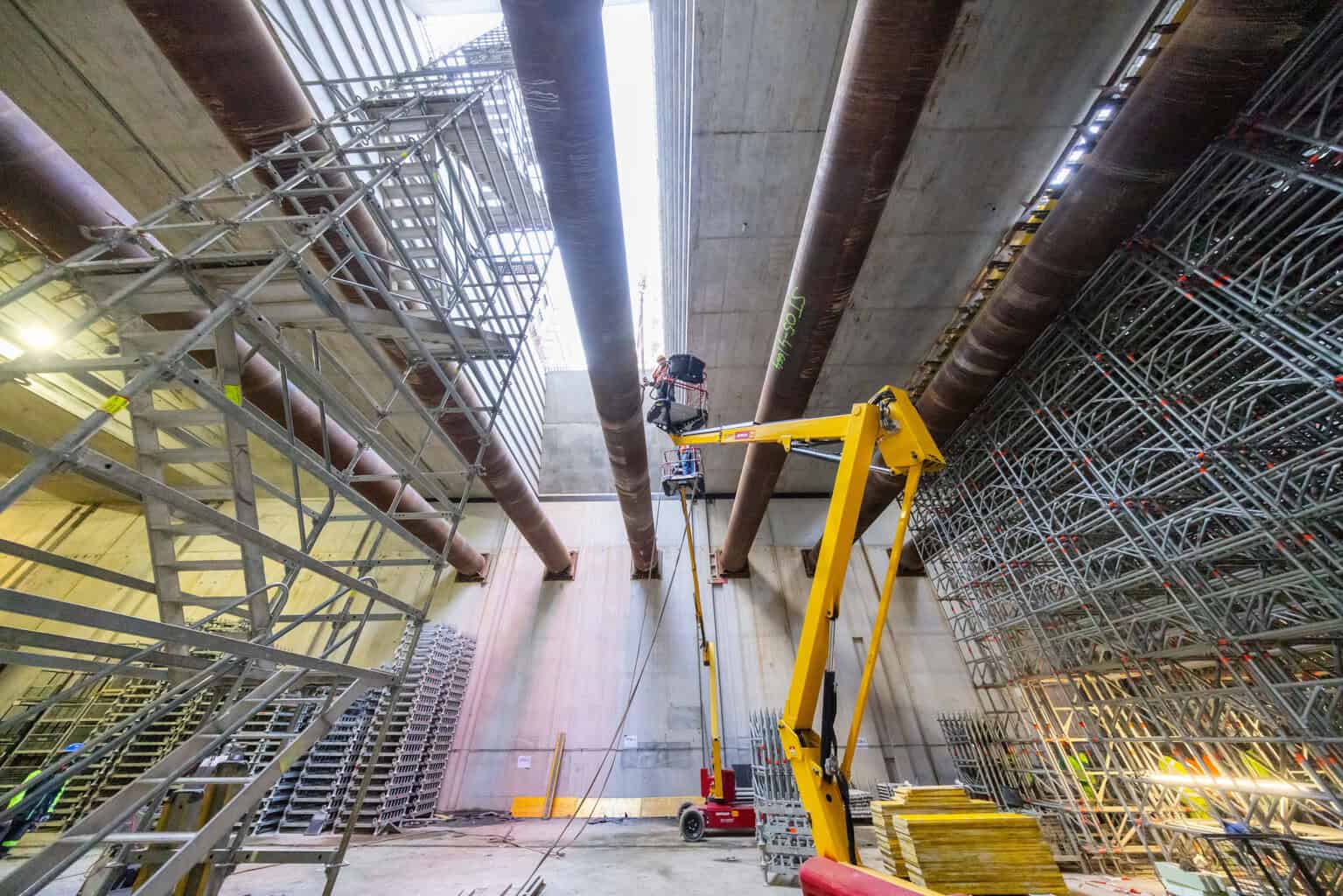

In den Kopfbereichen entstehen parallel die Innenwände der Technikbauwerke, ein komplexes Zusammenspiel mehrerer Gewerke auf engem Raum. © PORR
In den Kopfbereichen entstehen parallel die Innenwände der Technikbauwerke, ein komplexes Zusammenspiel mehrerer Gewerke auf engem Raum. © PORR

Tageslicht für den unterirdischen Raum

Auch die spätere Gestalt der Station wird erkennbarer: Die Lichtdome, die natürliches Tageslicht in den unterirdischen Stationsraum lenken, entstehen in Ortbeton. Mit der Verlängerung der U-Bahn-Linie U5 erhält das Frankfurter Europaviertel einen direkten Anschluss an die Innenstadt – und täglich tausende Fahrgäste eine neue ÖPNV-Verbindung. (mb)

www.porr.de

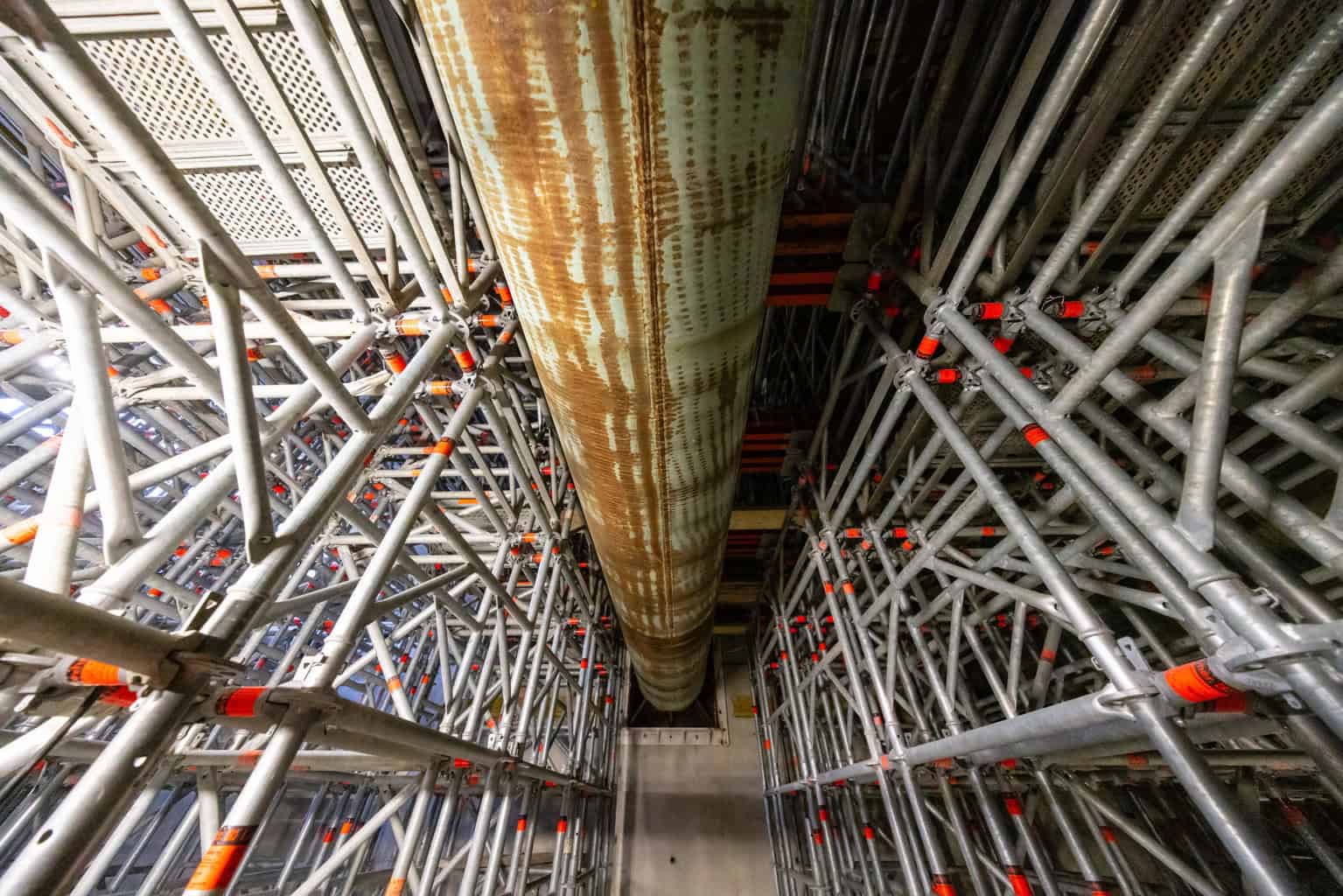

Mit jedem Bauabschnitt wächst die U‑Bahn‑Station Güterplatz und stärkt die Anbindung des Frankfurter Europaviertels durch die Verlängerung der Linie U5. © PORR
Mit jedem Bauabschnitt wächst die U‑Bahn‑Station Güterplatz und stärkt die Anbindung des Frankfurter Europaviertels durch die Verlängerung der Linie U5. © PORR
